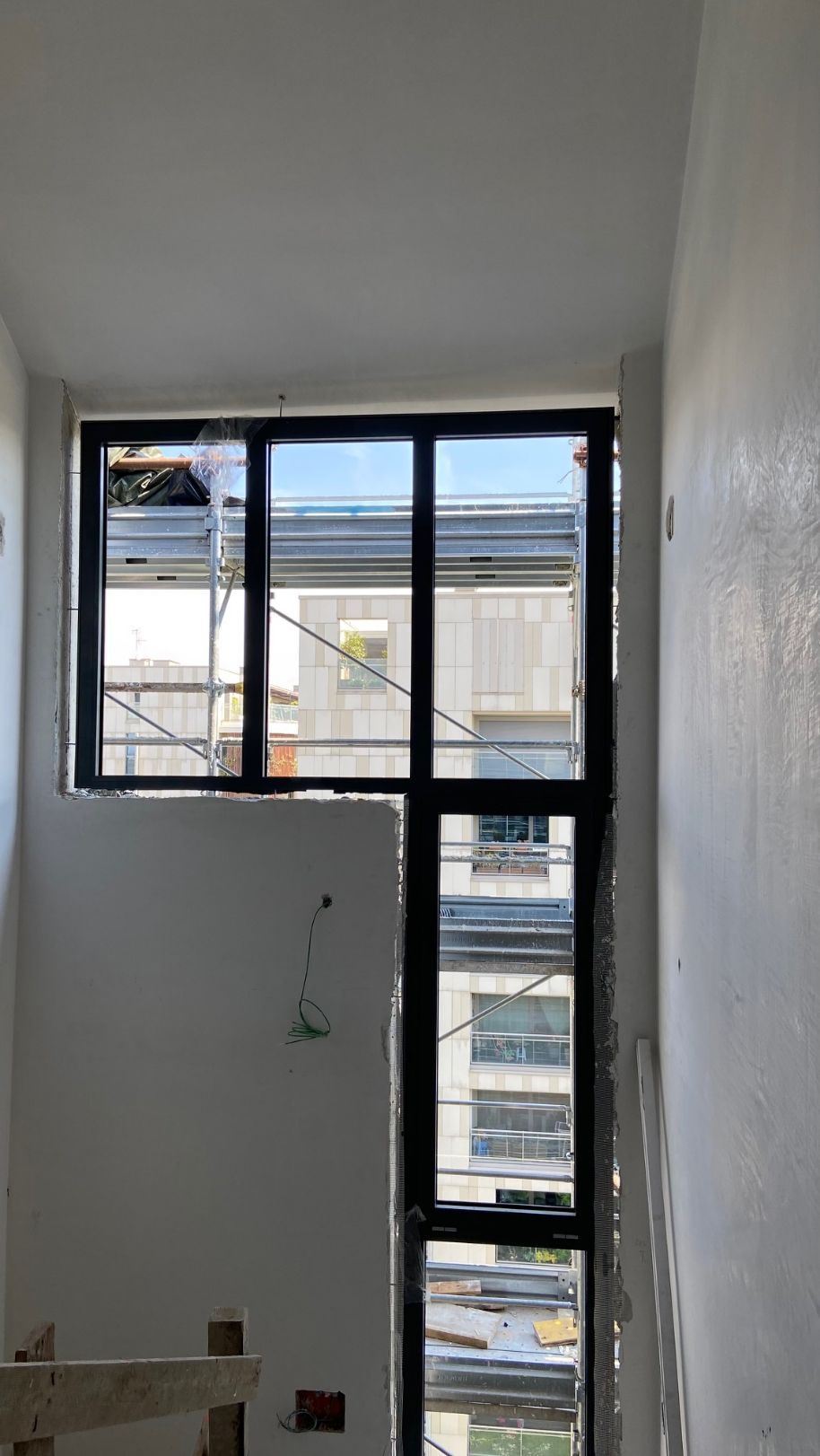

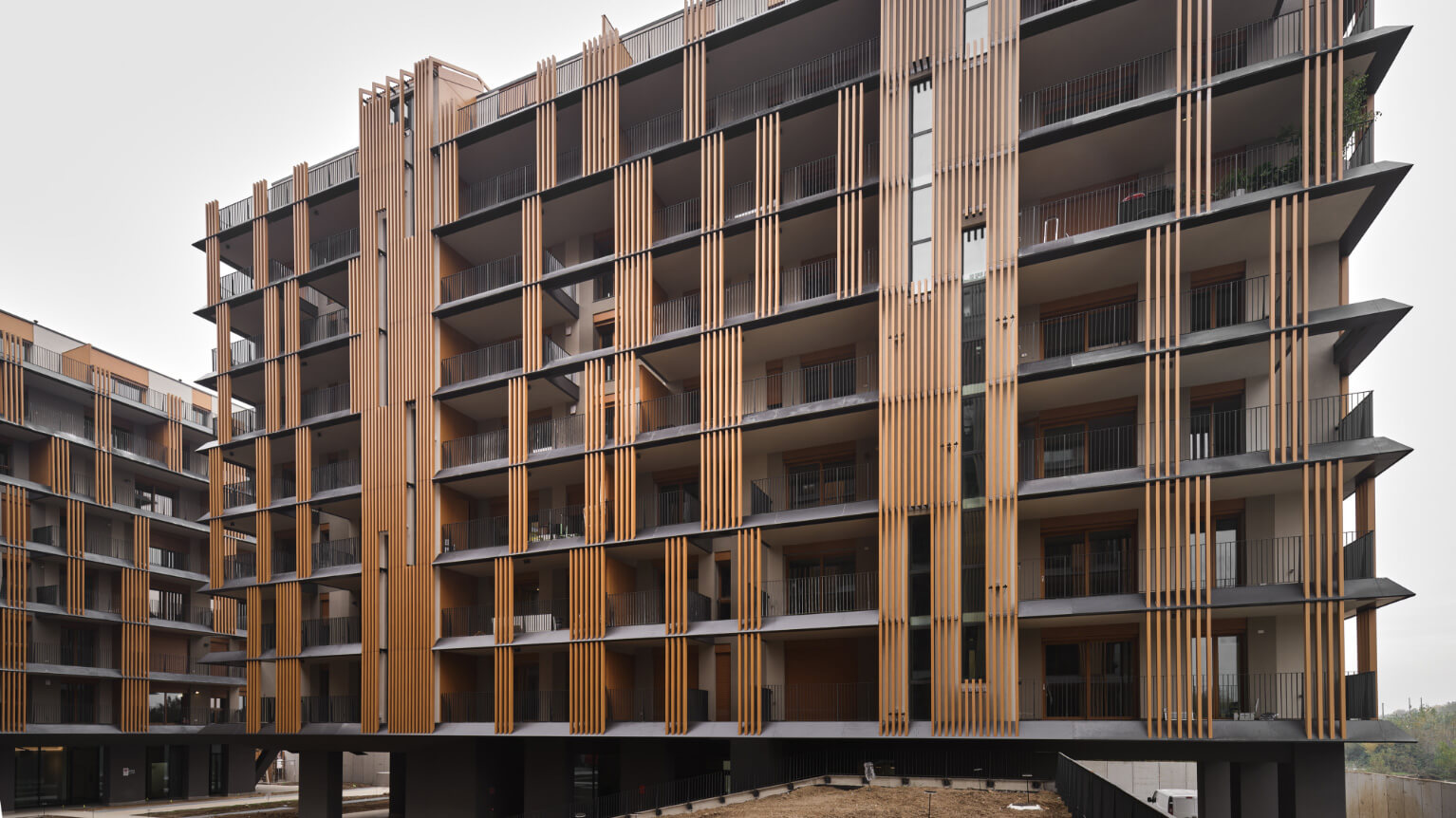

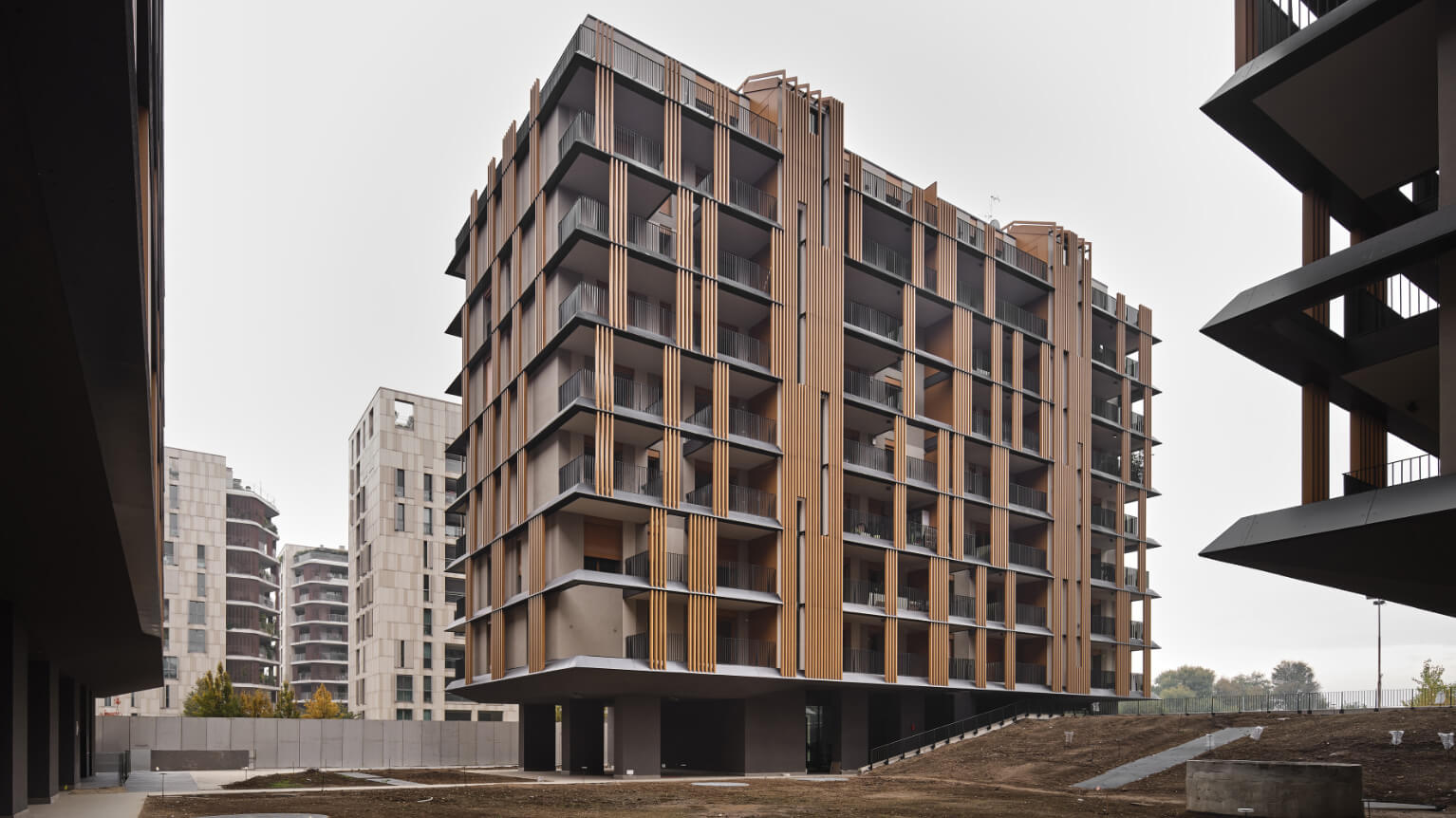

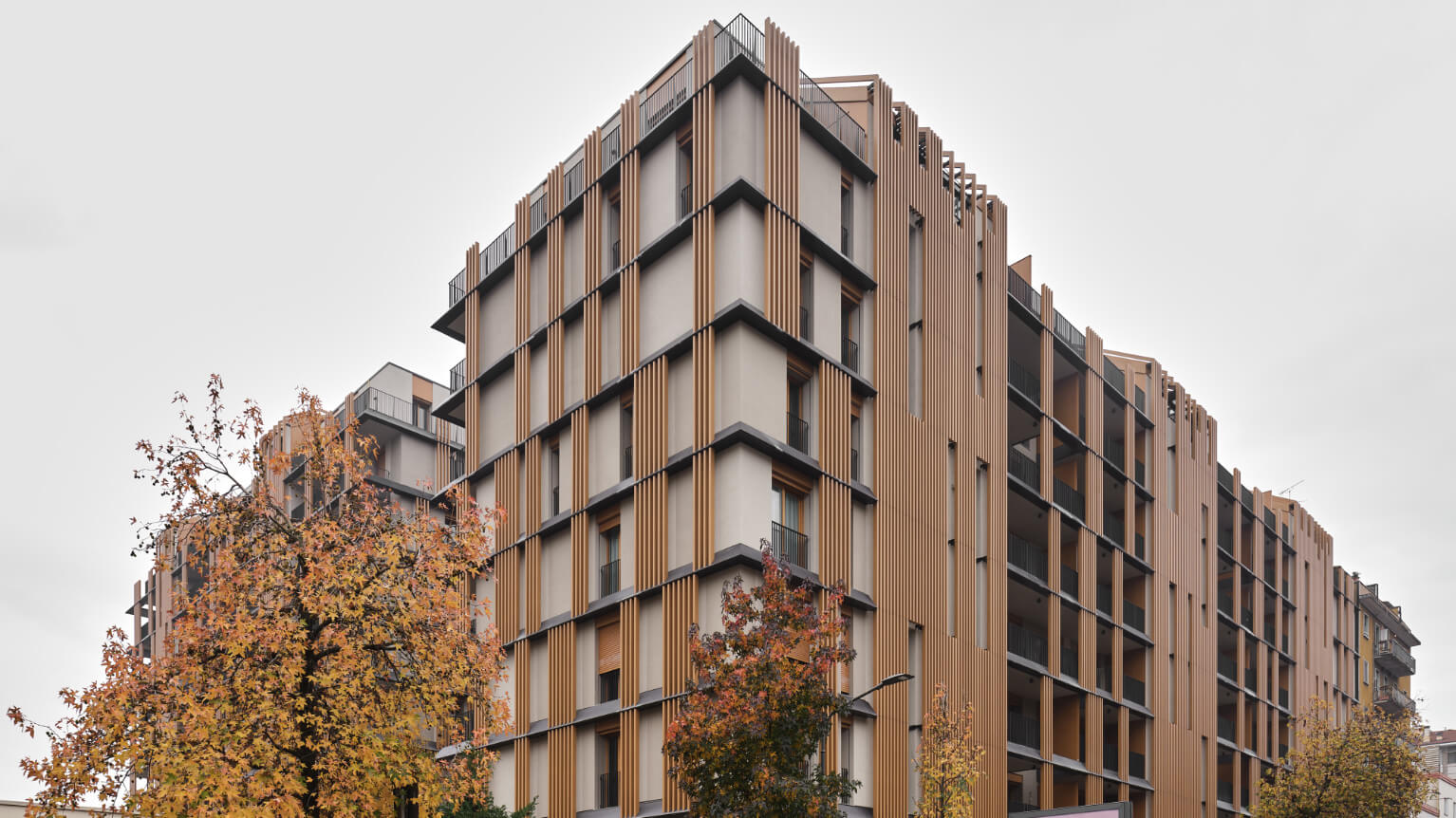

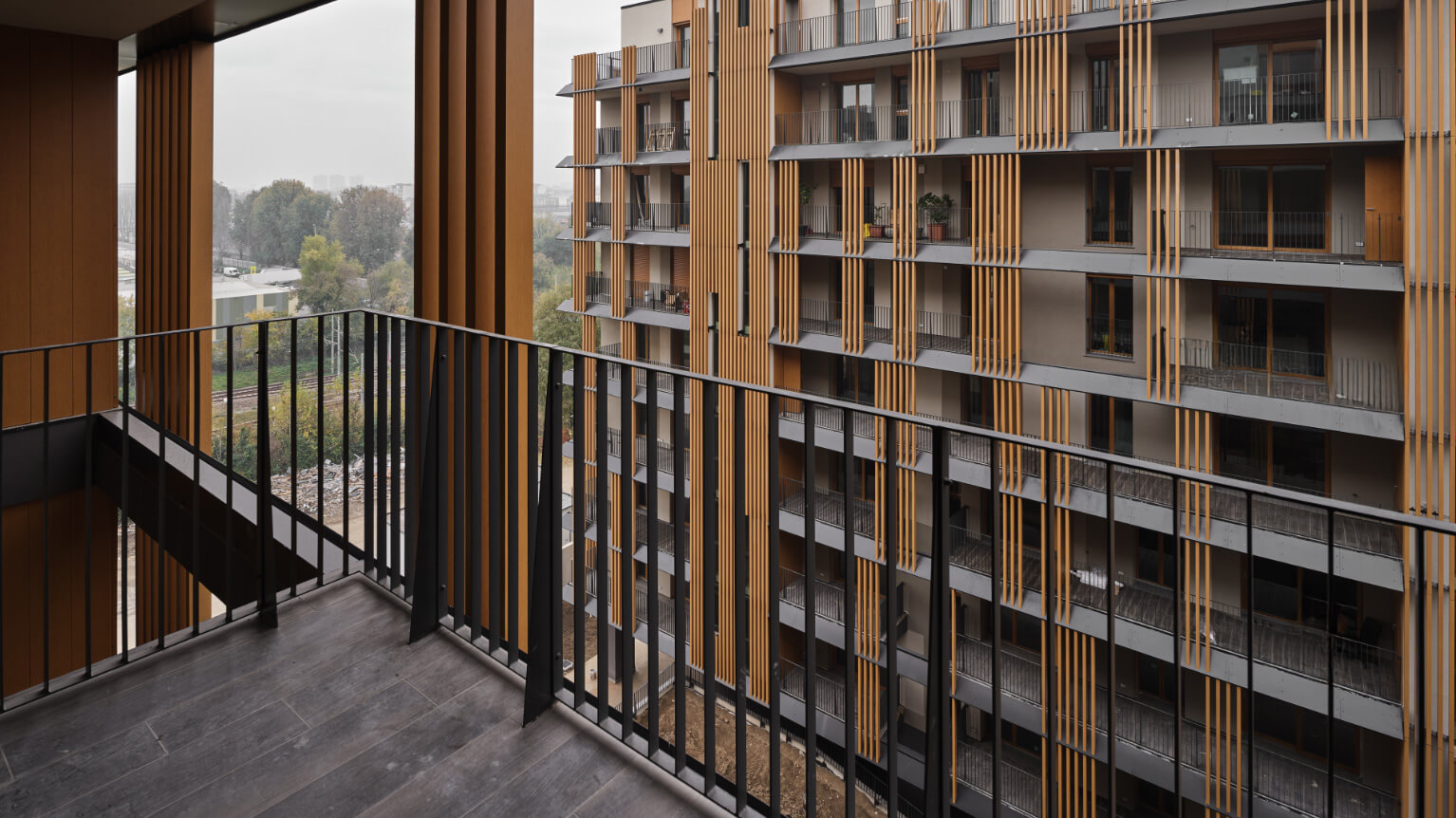

Scopri a che punto siamo arrivati con i lavori
e scorri la timeline per vedere da dove siamo partiti.
2023
luglio
In corso i lavori per le strutture di elevazione del secondo livello interrato degli edifici B e C e preparazione del piano di posa delle fondazioni dell’edificio A.

2023
maggio
Installata la prima gru. Prosegue la realizzazione delle fondazioni degli edifici.

2023
marzo
In corso gli scavi per la preparazione del piano di posa delle fondazioni degli edifici.


2021
ottobre
Sono terminati i lavori di bonifica

2021
aprile
In corso opere di contenimento e scavi

2020
novembre
Sono terminate le demolizioni fuori terra e al momento sono in corso le opere di contenimento lungo i confini del lotto, propedeutiche agli scavi.

2020
agosto
Proseguono le opere di demolizione degli edifici interni e inizia la demolizione del corpo che affaccia su via Piranesi.

2020
giugno
Inizio demolizioni. Fronte sud-ovest
